A樓A-D~A-G/A-5~A-7軸三至六層KL13(1)、KL15(1)、KL16(1)在PC梁與現澆接口處現上下貫穿裂縫,為了防止對建筑結構安全造成影響,須對出現裂縫的梁進行裂縫灌漿處理,并對已產生裂縫部位進行碳纖維加固
一、工程概況
工程名稱:航空及航改發動機關鍵高溫合金部件熔模精密鑄造研發生產基地新建項目
工程地點:上海市奉賢區肖業路8號
二、編制依據
1、《混凝土結構加固的設計規范》GB50367-2013
2、 業主、監理、總包、設計單位現場勘驗及分析報告
3、加固單位評估報告
三、主要材料:
環氧樹脂膠、碳纖維膠 、碳纖維布
四、裂縫灌漿施工:
1、工作原理介紹
原理方法是利用低壓灌注器,將環氧樹脂膠灌漿材料注入混凝土裂縫中,當樹脂膠到混凝土裂縫固化、膨脹、固結,這樣固結的樹脂膠體填充混凝土所有裂縫,以達到裂縫修補效果
2、施工步驟:
觀測裂縫——基層處理——確定注入口———安裝注射點——配灌漿樹脂——安設灌漿器——灌漿——拆除灌漿器——清洗灌漿器——基層復原。
3、施工機具:
① 強力吹風機(清理裂縫);② 量杯(配樹脂膠);③ 4cm寬開刀、小刮板(配封縫膠);④灌注器;⑤ 酒精、棉絲(清洗灌漿器);⑥ 手提打磨機(打磨封縫膠清理基層)。
4、注意事項:
① 施工前必須將抹灰層剔除干凈,露出結構面;
② 施工時一定要保證裂縫干燥,切忌用水沖刷裂縫;
③ 注入口盡量設置在裂縫較寬,開口較通暢的位置;
④ 如使用底壓灌漿封口膠要現配現用,每次配量不宜過多;
⑤ 仰面注膠施工時必須佩戴防護鏡;
⑥ 灌漿結束后用酒精浸泡并清洗灌漿器,以便下次使用,切不可用其他稀料清洗。
五、碳纖維加固
1碳纖維加固施工工藝簡介
1、施工順序:
混凝土基底處理——找平膠找平——貼碳纖維片——養護
2、施工方法:
(1)、混凝土基底處理
1.1將混凝土表面的障礙物清除
1.2被粘貼混凝土表面應打磨平整,除表面浮層、油污等雜質,直至露出結構新面,轉角處粘貼要進行倒角處理,并打磨成圓弧狀,圓弧半徑不小于20mm,將混凝土表面灰塵清理干凈,并保持混凝土表面干燥。
(2)、找平膠找平:
2.1、底膠涂刷后,混凝土表面不平處用找平膠找平。
(3)、貼碳纖維片
3.1、確認粘貼表面干燥。氣溫50C以下,相對濕度RH>85%時,如無有效措時不得施工。
3.2、防止碳纖維受損,碳纖維片在運輸、儲存、裁切和粘貼過程中,嚴禁受到彎折。因此,貼片前應用鋼直尺與壁紙刀按規定尺寸切斷碳纖維片,每段長度一般以不超過10m為宜。要使用更長的片材時,除精心防止彎折外,對脫泡(即趕出氣泡)、滲浸過程必須加位謹慎操作。為防止片材在保管過程中損壞,片材的裁切數量應按當天的用量為準。
3.3、碳纖維縱向接頭必須搭接15cm以上,該部位應多涂粘結樹脂,碳纖維橫向不需要搭接。
3.4、粘接樹脂的主劑和固化劑應按規定的比例稱量準確,裝入容器,用攪拌器攪拌均勻。一次調和量應以在可使用用完為準。
3.5、貼片前用滾筒刷均勻地涂抹粘結樹脂,稱為下涂。
3.6、貼片時,在碳纖維片和樹脂之間盡量不要有空氣??捎霉伟逖刂w維方向在碳纖維片上滾壓多次,使樹脂浸入碳纖維中。
3.7、碳纖維片施工30分鐘后,用滾筒刷均勻涂抹粘結樹脂,稱為上涂。
3.8、進行空鼓檢查,并進行處理。
(5)、養護
5.1粘貼碳纖維片后,需自然養護24小進達到初期固化,應保證固化期間不受干擾。
5.2、碳纖維片粘貼后,要達到設計強度,需自然養護,在此期間應防止貼片受到硬性沖擊。

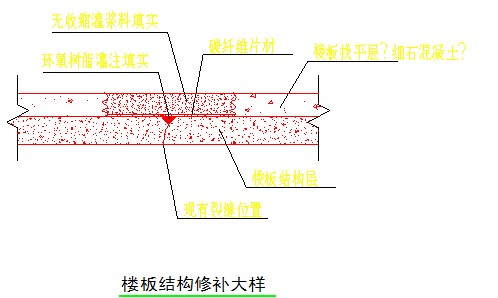

3、碳纖維加固位置及節點詳見附圖
