柱擴大截面施工方案
柱擴大截面施工
根據設計圖紙要求對結構進行改建,其中部分結構柱需截面擴大施工。
①、施工工藝流程
定位放線→清除柱體原粉刷層→鑿毛原柱身混凝土→縱向鋼筋連接、鋼筋綁扎→模板支撐→混凝土澆搗→拆模及養護
②、施工方法
1、擴大截面柱縱向受力鋼筋穿板梁的處理
加寬柱縱向受力鋼筋穿板、梁時,在加寬柱位置的四個角點上鉆孔,鋼筋由此貫通;其余主筋按照“一根鋼筋鉆孔貫通、一根鋼筋植筋互為間隔布筋”的原則進行;樓板、梁位置孔隙采用專用結構膠填充;植筋深度為15d,鋼筋接頭錯開50%。
不管是上下貫通還是直接在柱帽
植筋,必須預先進行鉆孔,由于柱截面單側擴大僅為100~150mm,沖擊鉆槍身與柱體幾乎相貼,施工困難,且受到樓板、梁內密密麻麻鋼筋的阻礙,鉆孔垂直度遭到了影響。導致上下貫通鋼筋在樓層內連接時不在同一垂直面上,有相對錯位現象,這直接給上下貫通鋼筋連接帶來困難。在施工前必須考慮到上述情況:若鋼筋上下兩個結構同時采用焊接連接,則上萬個焊接接頭勢必嚴重影響工期且不利于施工面的全面鋪開;若同時采用機械連接(直螺紋連接)形式,在上下三根鋼筋一端接頭完成后另一端則由于鋼筋相對錯位而無法連接。綜合上述,結合以上種種困難,建議采取一端直螺紋連接,一端焊接連接的形式。
2、擴大截面柱模板拼裝
加寬柱柱身模板均采用全新七夾板拼裝,豎向圍檀采用2*4木料@150。縱向圍檁采用2*Ф48鋼管@600mm均勻設置,其中為防止柱腳模板由于傾倒荷載過大導致變形,距離柱腳向上300mm加設一道對拉螺栓,Ф14對拉螺栓固定。由于工作面的制約,在樓層內無法建立立柱模板支撐體系,且混凝土澆搗時柱身模板側壓力較大,故柱身模板體系只能通過對拉螺栓與原柱主筋焊接作臨時固定的方法解決,并根據實際情況加設斜撐。

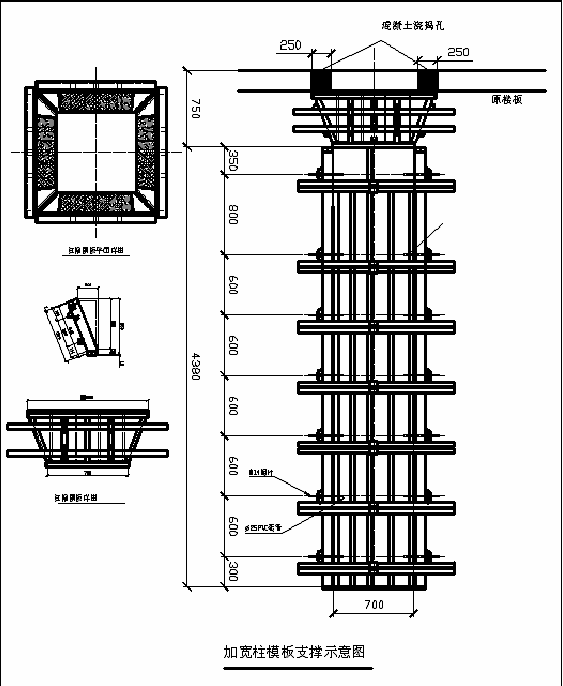

為了確保柱身混凝土的澆搗質量,混凝土將通過樓板開槽傾倒施工。柱帽模板均采用全新七夾板拼裝, 拼裝成上口大,下口小的“簸箕型”。豎向圍檀同樣采用2X4木料@150??v向圍檁采用Ф48鋼管@540mm上下設置兩道,通過“Ω”套箍兩兩固定。詳見下圖:
3、擴大截面柱混凝土的澆搗
加寬柱的砼采用C40細石砼。加寬柱的砼澆搗前,為了保證后澆的砼與老砼有足夠的粘結力,必須先將原柱表面砼鑿毛,確保露出原柱石子,鑿深以20mm為宜。澆搗過程中每側高度方向間距1000mm開一Ф50小孔方便
