軟鋼制阻尼器安裝方案
鋼制阻尼器安裝
本工程實驗樓采用軟鋼阻尼器,軟鋼阻尼器的鋼材采用軟鋼235。
本工程阻尼器主消能水平方向的初始剛度值約為2.79X10 KN/m;屈服力約為235KN。

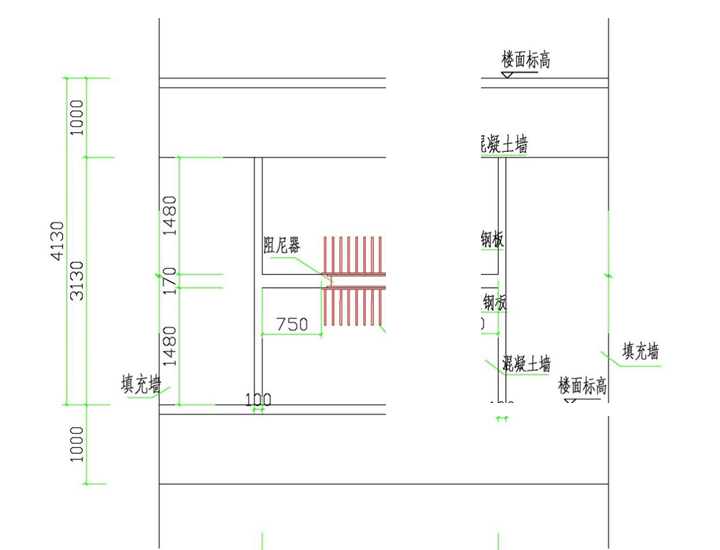

阻尼器平面布置圖
1、軟鋼制阻尼器加工:軟鋼制阻尼器的制作一般按照常規的制作工藝,只是位移型阻尼器處上下的連接支撐板要經過特殊加工,由于構件多,因此制作后需要對每一組構件要進行組裝,檢查尺寸符合圖紙要求和現場實際尺寸后編號。
2、軟鋼制阻尼器安裝方法一:散件安裝,件1→件2→件3→件4。先安裝阻尼器上部節點鋼板件1,安裝兩側化學螺栓,再根據節點鋼板中心及阻尼器之間的距離安裝阻尼器下部節點鋼梁件2,將件2和件1臨時固定后再安裝固定長度段鋼梁2,用螺栓緊固,但要保證構件連接的軸線同心直度。最后安裝柱側下段件4,件4的長度在制作時適當放些余量,安裝時根據件3連接板與砼柱預埋件的實際長度下料安裝,同時安裝柱側錨板化學螺栓。
3、軟鋼制阻尼器安裝方法二:整體安裝。順序是將構件2、構件3、構件4拼成 “人”字形支撐,然后整體吊裝,由于整體吊裝,二個支腿進不到砼立柱預埋件內,因此在地面安裝時,將件4與件3間的連接板上端部分,螺栓不讓件4頭下墜,使件4之間的跨間距縮小,使構件先進入砼柱預埋件內,然后擰緊件3與件4之間的連接板,件2、件3、件4整體安裝固定后,再根據件2的中心軸線安裝件1,使件1、件2的間距符合圖紙要求。件1只能散裝,根據化學螺栓的位置,固定砼梁兩側側板,件1的連接板以及件2的連接板用實物夾在中間,保持實際要求的間距后用螺栓臨時固定,檢查栓孔同心后再將件1連接板與件1的側板固定焊接。
4、兩種安裝方法優缺點分析:采用散件安裝優點是分體安裝構件輕,吊裝方便,安裝簡單,缺點是高空作業時間較長,安裝速度不快;采用整體安裝速度快,安裝簡便,缺點是構件較重,對其中機械要求高。
5、施工時,將根據現場實際情況,靈活選用、調整軟鋼制阻尼器施工方法。
