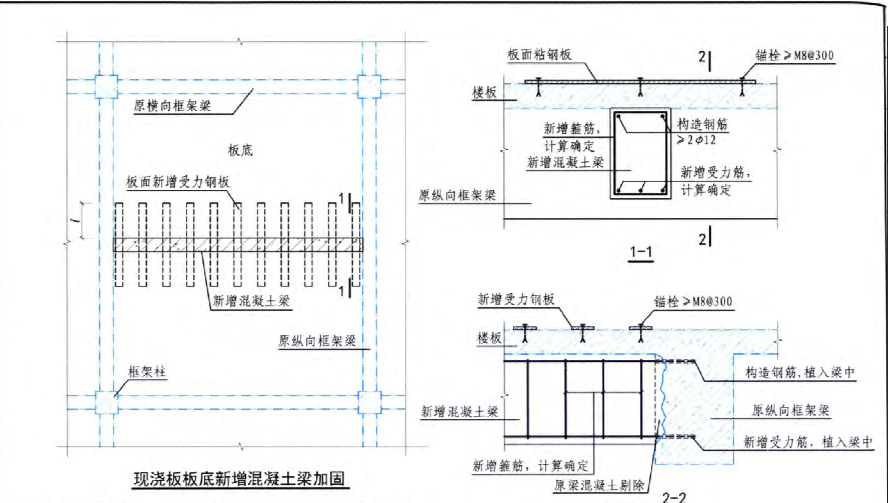

現澆板板底新增混凝土梁加固做法如下圖
1. 當板的跨度小于 6m 時,可采用本方法,需復核改變結構體系后板的承載力 .
2.l由計算確定,應滿足受力及鋼板的錨固長度,且不小于新結構 1 / 4板短邊計算跨度 。
3 .新增混凝土梁的板面文座處是否需要配置鋼板應由計算確定。
4.原縱向框架梁是否需要加固應由計算確定 。
5. 新增梁的支座構造應保證剪力的有效傳遞。
6 穿孔部位應采用膠粘劑灌注錨固 .
7.新增混凝土可通過樓板開澆筑孔施工,開孔時應避免損傷樓板鋼筋 .
