1.工程概況
xx工程于xx年xx月開始施工,xx年竣工驗收xx年對博湖西泵站做安全檢測時,發現5}}機組二根電機大梁(截面尺寸為550 X
1000ram,凈跨5000mm )跨中出現1~3mm的橫向裂縫,長度幾乎延伸至整個梁的高度,部分支座端呈現局部裂縫。為保證泵站長期穩定運行,需對電機大梁做加固處理。

2.復核計算與原因分析根據安全鑒定結果,得知電機大梁參數如下:鋼筋強度設計值為210N/mm ;砼(200#)強度設計值為7.5N,mm ;砼平均碳化深度為30mm。結構復核計算如下表所示:.
裂縫開展寬度驗算、斜截面抗剪復核及抗扭復核計算均滿足要求。電機大梁箍筋采用 8@400,不滿足抗震規范對
箍筋最大間距的要求。計算結果表明,除跨中配筋略偏小和箍筋間距過大以外,其它均滿足設計要求。電機大梁跨中出現裂縫,分析原因可能有以下幾方面:
①強度不滿足要求。http://www.www926ya.com/
② 因?yàn)榱_機組只有 機組處的電機大梁出現裂縫,可能在施工過程中存在缺陷。3.加固設計為了使泵站能夠長期安全穩定地運行,需要對該電機大梁做加固處理。經綜合比較,決定采用粘貼纖維復合材料加固法,根據《混凝土結構加固設計規范》(GB50367-2006)中受彎構件正截面加固計算公式做結構補強計算,并根據規范中的構造規定進行加固設計。

3 1加固計算采用《混凝土結構加固設計規范》(GB50367—2006)中受彎構件正截面加固計算公式:
式中M為構建加固后彎矩設計值;x為等效矩形應力圖形的混凝土受壓區高度; 為原截面手拉鋼筋和受壓鋼筋的抗

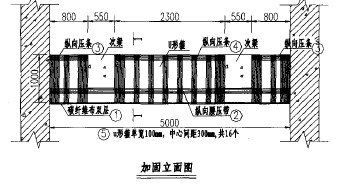

拉、抗壓強度設計值 As。原截面受拉鋼筋截面面積 Afe為纖維復合材的有效截面面積。帶入相關設計參數值計算得:Af。=7.8mm ,計算所需的粘貼纖維面積較少,故按照構造要求進行加固設計。方案如

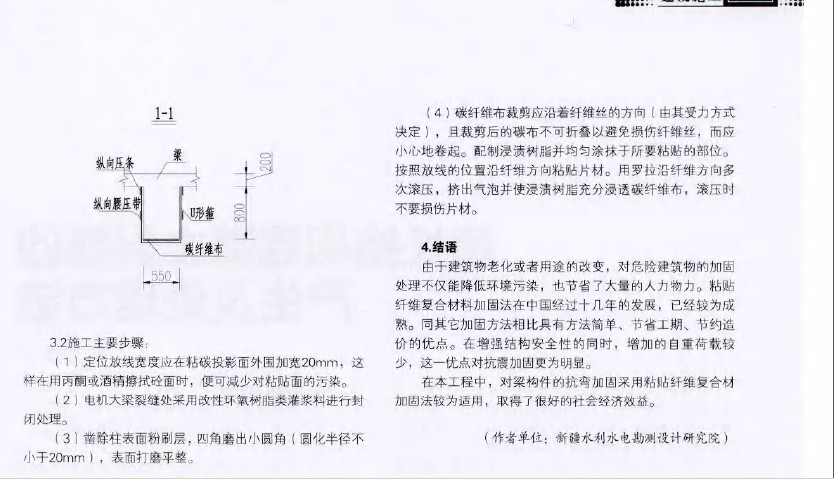

下圖:
