用鋼結構作室內挑空隔層施工流程
時間過的真快,才從老家過年回來,轉眼已是三月末。天氣剛剛好轉,小區的鄰居們已經風風火火的投身于裝修得洪流之中。我自己的房子到五月底才能交房,現在是給一朋友家施工。
廢話少說,進入正題。
朋友家建筑面積八十多一點,室內有一處挑空5.5米的空間,是用鋼結構做得隔層。前兩天才完工,總結一下,以供其他朋友和自己以后參考。
材料:12#槽鋼、10#工字鋼、80X80方鋼;14#膨脹螺絲及電焊工器械用料。PS:不少鄰居包括工人都說,沒有必要用這么好材料,我自己也參觀了樓上一家,全部用60方鋼搭焊而成。可我說,自己家住得,十年二十年不換的東西,何必省這點錢?以后萬一出問題就麻煩,這跟暗裝工程不能省錢是一個道理。再說了用料不硬實,來回走動會造成鋼材的顫動,那下面的石膏板吊頂你就是用多少繃帶,那也得裂縫。
言歸正傳,下面說說工序。
首先,在既定高度,將12#槽鋼用膨脹螺絲固定到墻上。膨脹絲大概間距50公分左右,14的就夠用,當然你想用20的那更好,不過你得提前通知工人預備相應的鉆頭。
接下來是焊接主梁——10#工字鋼。從成本上講,同型號的工字鋼大約是槽鋼、方鋼得三四倍,當然一分錢一分貨,它也更堅實。輔梁為80的方鋼,這樣搭配,10#工字鋼正好搭接到12#槽鋼,而80的方鋼也剛好從工字鋼得中間串接而過,一一焊接接口。
在這羅嗦兩句,一般具體怎么搭接,提前都要預排一下,后期工人就根據這些尺寸施工。鋼材市場一般負責加工,提前把尺寸算好(鄭州市場大部分鋼材是一根六米),買材料時一報尺寸,他們當場就切割了。好幾次在小區見到有整根整根買回,電梯裝不下,只好用繩子系住從窗戶拖進去的情況,再提醒也晚了。
最后一項:鋪多層板。由于二樓準備鋪設木地板,所有需要在鋼架上先鋪一層墊板。這里你也可以選擇竹膜板,大芯板就算了,我見還有用膠合板的,真不怕從樓上漏下來。本著對朋友負責的態度,我用的是26mm的多層板。
小區里這個戶型,在此區域的兩個墻角各有頂天立地的一根管道,頗粗。打這兩根管子主意的,就得提前知會水電工跟電焊工配合作業了。因?yàn)殇摷懿缓赋?,水電工沒那么高的梯子,改不了二樓管道;而水電工不動管道,電焊工在鋪多層板時,留口就成了問題。所以這塊需要在
鋼架焊成后,多層板鋪設前將管道改好。

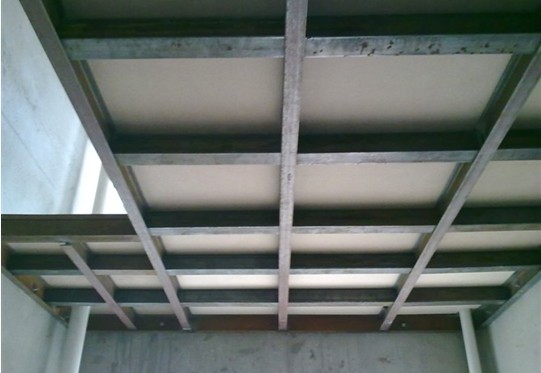

最后附上幾張照片,樓梯是另購的,待地磚鋪好再進場安裝。
