隔層植筋施工方案
一、施工準備
1. 勞動力及施工機具的配置要根據工期要求進行,以保證工期和質量要求為宗旨,并根據現場情況及時調整。
2. 施工用水、電、及材料機械到位。
3. 落實剔鑿、拆除等工作量。
二、施工部署
1. 施工組織:根據可施工作業面的大小和工期要求合理組織施工人員及機具材料。
2. 施工順序:根據合同要求進行施工。
3. 工期安排:根據合同要求的工期進行施工。
三、施工方法

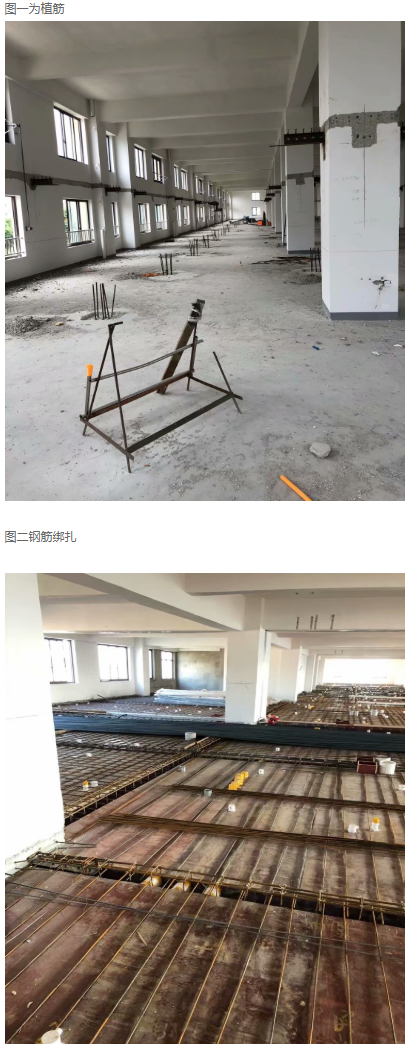

1.放線:
開始鉆孔施工前,必須要將結構面清理干凈,由技術人員放線標明鋼筋錨固點的鉆孔位置,鉆孔位置查標明后由現場負責人驗線。
2.鉆孔:
鉆孔時嚴格按設計要求施工,鉆孔時要盡量避開原結構鋼筋。鉆孔周圍灰塵清理干凈,用氣泵、毛刷清孔,清刷完畢后,要使孔洞內最終達到清潔干燥。
3.清孔:
用干凈棉絲將清潔過的孔洞嚴密封堵,以防有灰塵和異物落入。
4.鋼筋清理:
1) 錨固用鋼筋必須做好除銹清理,除銹長度大于錨固長度5㎝左右,錨固用鋼筋的型號、規格要嚴格按圖紙?jiān)O(shè)計要求選用。
2) 用鋼絲刷將除銹清理長度范圍內的鋼筋表面打打磨出光澤。
3) 將所有處理完的鋼筋碼放整齊,現場負責人檢查清理工作,請監理驗收。
5.錨固:
將注膠槍嘴插入孔內,緩慢將膠注入孔內,注膠量以鋼筋插入后錨固膠將孔內填滿,錨固膠從孔內溢出為準。根據植入深度(12d~15d,d為鋼筋的直徑)在處理好的鋼筋除銹端做明顯標記,然后插向孔洞,一邊插一邊向同一方向緩慢旋轉,直至到過孔洞底部為止,此時應有錨固膠從孔洞內溢出。
6.成品保護:
對埋植好的鋼筋應做好保護工作,以防在錨固用膠固化時間內,鋼筋被搖擺或碰撞。
7.驗收:
埋植工作完成后,現場負責人按部位請甲方、監理、設計及政府質檢相關部門對植筋質量進行檢查驗收,按照1‰的抽檢率隨機對植筋進行拉拔試驗,并做好拉拔試驗記錄,填寫《分項工程報驗單》。
四、質量保證措施
1) 嚴格按照有關規范的質量要求及設計的要求進行施工。
2) 鉆孔位置線放完后,報請有關單位驗線。
3) 鉆孔完成后,必須將孔清理干凈,做到孔內清潔干燥,基本無粉塵,埋植用鋼筋必須清理,打磨出光澤,清孔和鋼筋清理完成后,報監理驗收,做好隱檢記錄。
4) 錨固用膠需有產品合格證,各項技術指標應達到規范定的數值,錨固用膠必須嚴格按產品說明配制使用。
5) 鋼筋錨固工作完成后,經自檢合格后,報請有關單位驗收,按照1‰的抽檢率隨機對植筋進行拉拔試驗,并做好拉拔試驗記錄,并填寫分項工程報驗單。
五.注意事項
5.1.結構膠添加了納米防沉材料,但每次使用前檢查包裝桶內膠有無沉淀是良好的習慣,若有沉淀,用細棍重新攪拌均勻即可。
5.2.氣溫低時,A組分偶有結晶變稠現象,只需對A膠水浴加熱至50℃左右,待結晶消除攪勻即可,對膠性能無影響。
5.3.孔內塵屑是否清凈、鋼筋是否除銹、膠配比是否準確、是否攪拌均勻、孔內膠是否密實決定了錨固效果的好壞。
5.4.推薦的攪拌時間應予以保證,A、B膠配膠工具不得混用。
5.5.錨固構造措施尚宜滿足《混凝土結構后錨固技術規程》JGJ145-2004的有關規定。
5.6.結構膠完全固化后為無毒級材料,但未固化前個別組分對皮膚、眼睛有刺激性,而且膠固化后也不易清除,所以施工人員應注意適當?shù)膭趧颖Wo(hù),如配備安全帽、工作服、手套等。人體直接接觸后應用清水沖洗干凈。
5.7.周圍環境溫度越高,每次配膠量越大,可操作時間越短。預估適用期內的每次配膠量,以避免不必要的浪費。
5.8.結構膠宜在陰涼處密閉保存,保質期8個月。
