現澆樓板洞口封堵方法 2021-1-23 17:40:48 |

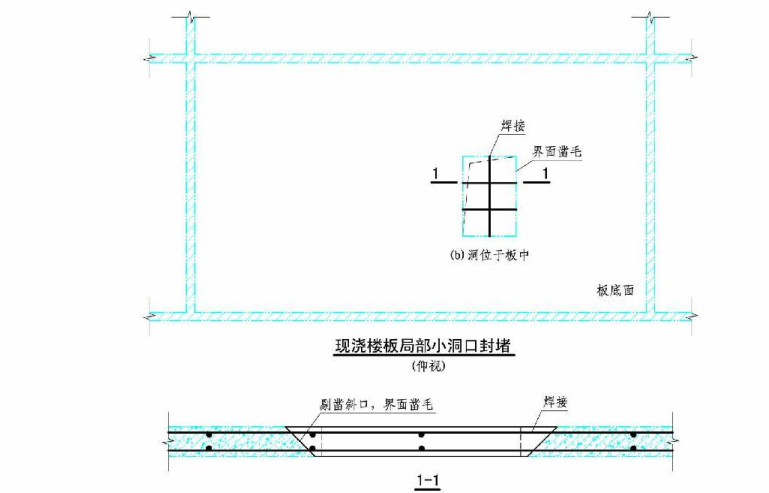

1、、工藝流程: 清掃洞口→支底?!謇硭⑺酀{→bai澆筑C35微膨脹混凝土澆筑1/2板厚→養護閉水→澆筑C35微膨脹混凝土澆筑距離板面20高處→養護閉水→油膏嵌縫→閉水檢查 做法如下圖
工藝要求 1.樓板洞口封堵的混凝土強度等級應比原樓板混凝土強度等級提高一級,不宜低于C25,且不應小于C20 2.洞口封堵配筋同原樓板配筋,新增鋼筋與原樓板鋼筋焊接 3.清掃洞口:用掃帚清掃清掃干凈洞口周邊浮灰和松散建渣。 4.洞口鑿毛 :混凝土澆筑前應用鋼鏨或電鎬將洞口側壁鑿毛處理。 5.支底模 :本工程預留管道洞口封堵底模宜采用鋼管加可調支托支撐,不宜采用鐵絲吊模。 |
